Nhiều tồn tại, thiếu sót tại Dự án Khu đô thị Phong Nam - Hòa Châu

Thanh tra TP. Đà Nẵng vừa ban hành kết luận về thanh tra việc chấp hành chính sách, pháp luật trong triển khai thực hiện Dự án Khu đô thị Phong Nam - Hòa Châu do Công ty Cổ phần Đầu tư Đà Nẵng - Miền Trung làm chủ đầu tư. Qua đó chỉ ra một số sai phạm, thiếu sót.

Lựa chọn nhà đầu tư thực hiện dự án chưa đảm bảo đầy đủ quy định

Dự án Khu đô thị Phong Nam - Hòa Châu, phường Hoà Xuân, thành phố Đà Nẵng (trước đây thuộc xã Hoà Châu, huyện Hoà Vang, thành phố Đà Nẵng) do Công ty cổ phần Đầu tư Đà Nẵng - Miền Trung (gọi tắt là Công ty DMT) làm chủ đầu tư. Dự án có diện tích sử dụng đất hơn 215 ngìn m2, tổng mức đầu tư hơn 530 tỉ đồng. Từ năm 2012, UBND thành phố Đà Nẵng kêu gọi đầu tư và giao Công ty Việt In thực hiện. Sau đó Việt In sáp nhập vào Công ty DMT.

Theo kết luận thanh tra, việc đầu tư dự án Khu đô thị Phong Nam - Hòa Châu được UBND thành phố Đà Nẵng (cũ) quan tâm chỉ đạo, các Sở, Ngành, địa phương và chủ đầu tư phối hợp thực hiện trong thời gian dài, công tác giải phóng mặt bằng đã thực hiện trên 60% và chủ đầu tư đã nộp một phần kinh phí tiền sử dụng đất, chi trả tiền đền bù giải phóng mặt bằng,... Tuy nhiên, qua kiểm tra còn có một số tồn tại, hạn chế.

Cụ thể, quá trình tổ chức lựa chọn nhà đầu tư dự án Khu đô thị Phong Nam - Hòa Châu chưa chấp hành theo trình tự, thủ tục. Các sở, ban, ngành chưa tham mưu UBND thành phố ban hành quyết định phê duyệt danh mục dự án có sử dụng đất thuộc quy hoạch xây dựng chi tiết của địa phương, để trình HĐND cùng cấp thông qua việc lựa chọn nhà đầu tư.

Nhiều sai phạm thiếu sót tại Dự án Khu đô thị Phong Nam Hòa Châu

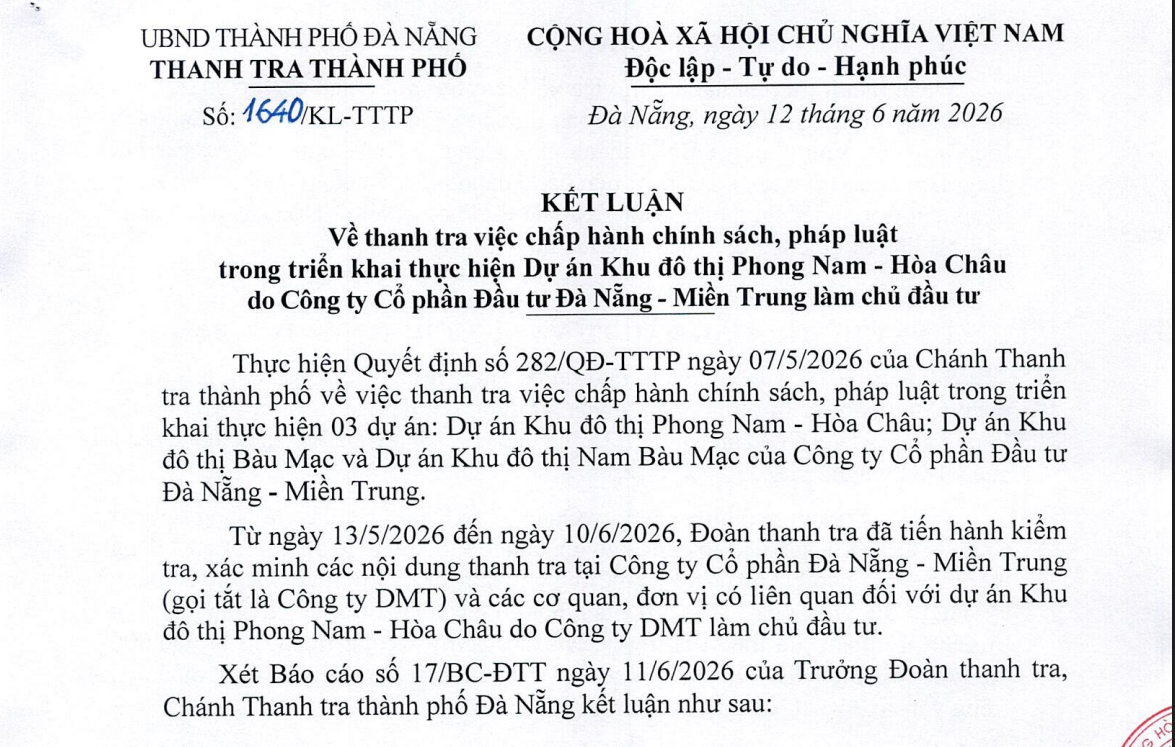

Kết luận về thanh tra việc chấp hành chính sách, pháp luật trong triển khai thực hiện Dự án Khu đô thị Phong Nam - Hòa Châu

Các cơ quan, trong phạm vi quản lý nhà nước mình không thực hiện đảm bảo các quy định pháp luật trong việc lựa chọn nhà đầu tư thực hiện đầu tư dự án có sử dụng đất tại dự án này. Trách nhiệm này thuộc về UBND thành phố, Sở Tài nguyên và Môi trường (cũ), Sở Tài chính (cũ), Sở Kế hoạch và Đầu tư (cũ), Sở Xây dựng (cũ), Công ty Quản lý và Khai thác đất Đà Nẵng (cũ) và các tổ chức, cá nhân liên quan.

Công ty Quản lý và Khai thác đất Đà Nẵng được giao nhiệm vụ mời thầu nhưng không thực hiện đúng các quy định pháp luật gồm: không phê duyệt kế hoạch lựa chọn nhà đầu tư; phê duyệt hồ sơ mời thầu, hồ sơ yêu cầu; không tổ chức đấu thầu, trình thẩm định, phê duyệt kết quả lựa chọn nhà đầu tư thuộc thẩm quyền của Sở Kế hoạch và Đầu tư. Không thực hiện các thủ tục tiếp nhận, mở và đánh giá hồ sơ dự thầu, hồ sơ đề xuất để thực hiện dự án; không đánh giá năng lực đơn vị tham gia.

Công ty Việt In tham gia nhà đầu tư thực hiện đầu tư dự án có sử dụng đất nhưng không đảm bảo về năng lực về tài chính, dẫn đến dự án bị kéo dài nhiều năm không được triển khai thực hiện.

Làm giảm thu ngân sách nhà nước hơn 16 tỉ đồng

Kết luận thanh tra chỉ rõ, việc phê duyệt lại đơn giá đất để kêu gọi đầu tư lần 2 làm giảm thu ngân sách nhà nước hơn 16 tỉ đồng. Trách nhiệm này thuộc về Chủ tịch UBND thành phố, Hội đồng thẩm định giá đất và và đơn vị liên quan.

Theo kết luận thanh tra, Công ty DMT chưa thực hiện các thủ tục đăng ký lại dự án đầu tư tại Sở KH&ĐT; chưa điều chỉnh hợp đồng bên nhận quyền sử dụng đất sau khi sáp nhập Công ty Việt In. Sở KH&ĐT Đà Nẵng trong nhiệm vụ quản lý nhà nước chưa thực hiện hết trách nhiệm của mình trong việc thực hiện các chỉ đạo của UBND thành phố về việc hướng dẫn, xử lý kiến nghị của Công ty DMT.

Đồng thời, Sở Tài chính (Sở KH&ĐT trước đây) chưa báo cáo các quy định pháp luật để khẳng định Công ty DMT có được kế thừa quyền và nghĩa vụ tại tại dự án này. Công ty Việt In không đảm bảo năng lực thực hiện dự án, vi phạm quy định tại nghị định 153.

Từ kết luận nêu trên, Thanh tra Đà Nẵng kiến nghị Chủ tịch UBND thành phố chỉ đạo kiểm điểm, xử lý trách nhiệm các tổ chức, cá nhân có liên quan đã để xảy ra các sai phạm, thiếu sót đã xảy ra.

Đồng thời, chỉ đạo các sở, ban, ngành rà soát, tháo gỡ vướng mắc của dự án theo Nghị quyết 170, Nghị quyết 29 của Quốc hội và Nghị định 147 của Chính phủ về cơ chế, chính sách đặc thù tháo gỡ khó khăn cho các dự án tồn đọng, kéo dài. Chỉ đạo các sở, ban, ngành rà soát, hoàn thiện thủ tục đầu tư, đất đai, xây dựng, môi trường, nghĩa vụ tài chính... của dự án, đảm bảo quy định pháp luật và hài hòa lợi ích giữa Nhà nước và doanh nghiệp.

Đối với Công ty DMT, phối hợp với các cơ quan, tổ chức, đơn vị liên quan khắc phục những tồn tại, thiếu sót như kết luận đã nêu. Tổ chức thực hiện, hoàn thành các nghĩa vụ tài chính và hoàn thành dự án khi được cơ quan nhà nước có thẩm quyền cho phép tiếp tục triển khai dự án.

Tin khác
Đề xuất không tăng hệ số K tại TP.HCM
Đề xuất không tăng hệ số K tại TP.HCM

Viện Kinh tế Tài nguyên và Môi trường TP.HCM đề nghị lãnh đạo thành phố xem xét, điều chỉnh hệ số K về mức bằng 1.

HoREA đề xuất tháo gỡ nút thắt thanh toán quỹ đất cho dự án BT
HoREA đề xuất tháo gỡ nút thắt thanh toán quỹ đất cho dự án BT

Hiệp hội Bất động sản TP.HCM (HoREA) vừa kiến nghị cho phép xác định thời điểm thanh toán quỹ đất ngay khi ký hợp đồng BT hoặc khi hoàn thành công trình, nhằm giảm rủi ro cho nhà đầu tư, tạo động lực thu hút nguồn lực tư nhân tham gia phát triển hạ tầng.

SGO Land: Tổng đại lý dự án Licogi 18 Riverside
SGO Land: Tổng đại lý dự án Licogi 18 Riverside

Vừa qua, Chủ đầu tư dự án Licogi 18 Riverside là Công ty Cổ phần Đầu tư và Xây dựng số 18 đã ký kết hợp tác chiến lược cùng Tổng Đại lý SGO Land.

Nhà nước kiến tạo thị trường nhà ở, không bao cấp cũng không buông lỏng
Nhà nước kiến tạo thị trường nhà ở, không bao cấp cũng không buông lỏng

Kế hoạch mới của Chính phủ định hướng chuyển mạnh tư duy phát triển nhà ở, ưu tiên phân khúc cho thuê thay vì chỉ tập trung nhà ở để bán, đồng thời triển khai 9 nhóm giải pháp nhằm hoàn thiện thể chế, khơi thông nguồn lực và tạo cơ hội tiếp cận chỗ ở phù hợp cho người dân.

Đồng Nai xây dựng khung giá thuê nhà ở xã hội, dự án 10.000 căn hộ cho thuê sắp hình thành
Đồng Nai xây dựng khung giá thuê nhà ở xã hội, dự án 10.000 căn hộ cho thuê sắp hình thành

Trong bối cảnh nhu cầu nhà ở của công nhân và người thu nhập thấp ngày càng gia tăng, Đồng Nai đang lấy ý kiến dự thảo quy định về giá thuê nhà ở xã hội, nhà lưu trú công nhân và phí quản lý vận hành chung cư.

Lãi suất tăng kéo chậm đà vay mua nhà, rủi ro tín dụng bất động sản chưa xuất hiện ngay
Lãi suất tăng kéo chậm đà vay mua nhà, rủi ro tín dụng bất động sản chưa xuất hiện ngay

Mặt bằng lãi suất nhích lên đang bắt đầu tác động đến nhu cầu vay mua nhà khi tăng trưởng tín dụng bất động sản giảm mạnh trong quý I/2026. Tuy nhiên, theo đánh giá của Chứng khoán Vietcap, áp lực đối với chất lượng tài sản của hệ thống ngân hàng vẫn chưa đáng ngại trong ngắn hạn nhờ phần lớn các khoản vay còn đang trong thời gian hưởng lãi suất ưu đãi.

TP.HCM chỉnh trang khu Mả Lạng và Chợ Gà - Gạo
TP.HCM chỉnh trang khu Mả Lạng và Chợ Gà - Gạo

TP.HCM đã thông qua chủ trương đầu tư dự án chỉnh trang đô thị khu Mả Lạng và Chợ Gà - Gạo, với tổng vốn đầu tư hơn 16.300 tỉ đồng.

TP.HCM tăng hệ số sử dụng đất, hạn chế nhà thấp tầng tại khu TOD
TP.HCM tăng hệ số sử dụng đất, hạn chế nhà thấp tầng tại khu TOD

TP.HCM vừa chính thức đặt giới hạn đối với loại hình nhà ở thấp tầng tại các khu vực phát triển đô thị theo định hướng giao thông công cộng (TOD). Theo đó, nhà phố và biệt thự chỉ được chiếm tối đa 20% quỹ đất ở trong các dự án mới quanh nhà ga metro.

Tin mới
Đọc nhiều
Xu hướng đọc
