Nhà máy điện vốn đầu tư 1,4 tỷ USD sắp hoạt động, chủ đầu tư làm ăn ra sao?

Dự án Nhà máy điện Nhơn Trạch 3 và 4 là dự án điện khí LNG đầu tiên tại Việt Nam với tổng mức đầu tư 1,4 tỉ USD đang có nguy cơ không hoàn thành tiến độ do đơn vị quản lý Khu công nghiệp Ông Kèo cản trở thi công hạng mục kênh xả nước làm mát. Điều này có thể gây tổn thất cả nghìn tỷ đồng doanh thu của doanh nghiệp chủ đầu tư dự án này.

Hoàn thành 75%, dự án điện khí LNG đầu tiên tại Việt Nam sẽ đúng tiến độ?

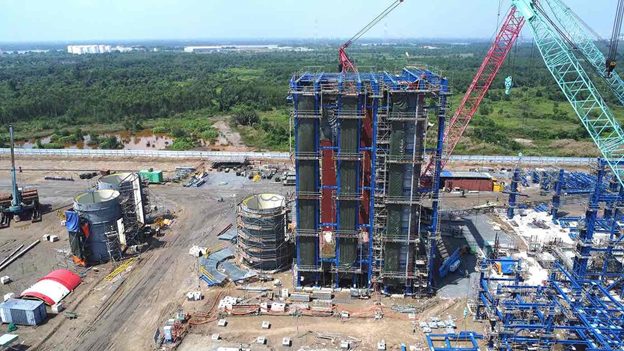

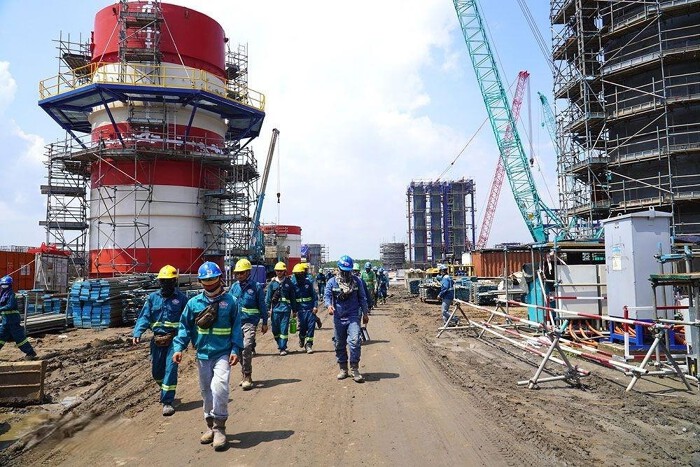

Thông tin đăng tải trên website của Tổng công ty Điện lực dầu khí Việt Nam cho biết, tính đến thời điểm hiện nay, khối lượng thi công ước đạt trên 75%, cơ bản đáp ứng tiến độ đề ra. Các hạng mục quan trọng của dự án gần như đã hoàn thành. Phần Tuabin được ví như "trái tim" của Nhà máy cũng đã được lắp đặt vào vị trí và hiện đang được các chuyên gia nước ngoài cùng chuyên gia, kỹ sư trong nước tăng tốc lắp đặt các phụ kiện vào để hoàn thành hạng mục này.

Công tác đảm bảo an toàn, sức khỏe, môi trường của dự án luôn được tổ chức, quản lý chặt chẽ đảm bảo tuân thủ theo đúng quy định. Dự kiến Nhà máy điện Nhơn Trạch 3 sẽ hoàn thành và phát điện thương mại vào tháng 11/2024 và Nhà máy điện Nhơn Trạch 4 vào tháng 5/2025.

Dự kiến Nhà máy điện Nhơn Trạch 3 sẽ hoàn thành và phát điện thương mại vào tháng 11/2024 và Nhà máy điện Nhơn Trạch 4 vào tháng 5/2025.

Tuy nhiên đây là dự án đầu tiên sử dụng nhiên liệu khí LNG tại Việt Nam nên vẫn còn nhiều "điểm nghẽn" cần phải tháo gỡ. Chẳng hạn, hiện dự án đang có một số vướng mắc liên quan đến việc chưa thể ký được Hợp đồng mua bán điện (PPA), chưa hoàn thành công tác thuê đất cho dự án và công tác đấu nối dự án Nhà máy điện Nhơn Trạch 3,...

Nhà máy điện vốn đầu tư 14 tỷ USD sắp hoạt động chủ đầu tư làm ăn ra sao
Chủ đầu tư và các nhà thầu tại Nhà máy điện Nhơn Trạch 3 và 4 cam kết đảm bảo tiến độ đề ra.

Trong đó vướng mắc quan trọng nhất phải giải quyết sớm là hợp đồng PPA giữa Tập đoàn Điện lực Việt Nam (EVN) và PV Power; kế đến là cam kết mua điện dài hạn (Qc) và xác định khung giá phát điện LNG.

Đây là các yếu tố quan trọng nhất để dự án Nhà máy điện Nhơn Trạch 3 và 4 có thể triển khai thuận lợi, hiệu quả. Bởi khi có 3 yếu tố này thì PV Power mới có thể sớm ký hợp đồng mua bán khí (GSA) dài hạn, ổn định với giá khí hợp lý nhất.

Về công tác đấu nối, do thi công dự án đường dây đấu nối Nhà máy Nhơn Trạch 3 vào hệ thống điện quốc gia bị chậm (vì vướng quy hoạch đô thị Nhơn Trạch, bồi thường giải phóng mặt bằng) nên PV Power và các bên thống nhất kiến nghị phương án cho đấu nối tạm vào hệ thống tải điện của Nhà máy Nhơn Trạch 1 và Nhơn Trạch 2 hiện hữu để thử nghiệm và giải tỏa công suất. Hiện phương án đấu nối tạm thời này đã hoàn tất thi công, chỉ chờ hoàn tất các thủ tục liên quan.

Đáng chú ý, hiện dự án vẫn đang gặp phải vấn đề liên quan đến sự chưa thống nhất giữa Ban quản lý Dự án Điện Nhơn Trạch 3 và 4 và đơn vị cho thuê đất là Tập đoàn Tín Nghĩa.

Trước đó, POW đã có văn bản đóng dấu "thượng khẩn" kính gửi Phó Thủ tướng Chính phủ Trần Hồng Hà và các cơ quan chức năng phản ánh việc thi công bị đình trệ do Tín Nghĩa - đơn vị được giao quản lý Khu công nghiệp Ông Kèo cản trở thi công hạng mục kênh xả nước làm mát tại đoạn giao cắt với đường số 4 Khu công nghiệp Ông Kèo.

Khúc mắc bắt nguồn từ việc Tín Nghĩa đề xuất áp dụng đơn giá phí sử dụng hạ tầng khoảng 100 USD/m2 theo phương thức trả tiền một lần cho suốt vòng đời dự án gồm 4 năm xây dựng và 25 năm vận hành. Trong khi đó, phía POW lại cho rằng mức phí trên chưa có cơ sở pháp lý rõ ràng.

Theo phản ánh, tính đến ngày 15/2, hạng mục kênh xả nước làm mát của dự án vẫn chưa được triển khai.

"Theo POW, việc này dẫn đến việc dự án có nguy cơ không hoàn thành tiến độ, ảnh hưởng đến 16 nhà thầu và nhà thầu phụ của dự án với 1.858 lao động và hàng nghìn thiết bị máy móc tại công trường. Dự kiến, ngoài hàng trăm tỷ đồng tiền phạt và bồi thường cho nhà thầu EPC do chậm tiến độ, phát bao tiêu khí cho nhà cung cấp LNG… gây tổn thất khoảng 1.000 tỷ đồng doanh thu của doanh nghiệp. Hiện, phía POW vẫn đang chờ ý kiến của Chính phủ và tỉnh Đồng Nai yêu cầu Công ty Tín Nghĩa dừng các hoạt động cản trở chủ đầu tư và các nhà thầu trong quá trình thi công, xây dựng để đảm bảo dự án hoàn thành đúng tiến độ, góp phần đảm bảo an ninh năng lượng "- website của PV Power dẫn nguồn thông tin.

Ngoài ra, dự án cũng đang gặp vướng mắc khác là do dự án không được Chính phủ bảo lãnh các khoản vay mà Qc của dự án thì chưa được cam kết nên công tác thu xếp vốn hiện nay đang gặp khó khăn, kéo dài hơn so với dự kiến…

Chủ đầu tư làm ăn ra sao?

Theo tìm hiểu, dự án Nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai là dự án quan trọng của quốc gia do Tổng công ty Điện lực Dầu khí Việt Nam (PV Power - mã chứng khoán POW) triển khai. Dự án có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD. Khi đi vào hoạt động, dự án sẽ bổ sung 9 tỷ kWh điện/năm.

Đây là dự án trọng điểm quốc gia với nhiều chỉ tiêu xếp hàng đầu tại Việt Nam hiện nay như: Dự án sử dụng nhiên liệu khí LNG nhập khẩu đầu tiên và hiện đại nhất Việt Nam thời điểm này. Dự án sử dụng cấu hình 1:1:1 (tua-bin - lò hơi - máy phát) đầu tiên trong cả nước. Là một trong số ít tổ máy tua-bin khí có công suất (trên 500MW) cũng như hiệu suất khí (trên 60%) lớn nhất trên thế giới. Dự án được thi công, lắp đặt bởi nhà thầu có uy tín là Tổng công ty Lắp máy Việt Nam (Lilama) - thành viên Liên danh Samsung C&T - Lilama.

Dự án có tổng mức đầu tư 1,4 tỷ USD, khi đi vào hoạt động sẽ góp phần thúc đẩy chuyển dịch năng lượng sạch tại Việt Nam và thực hiện cam kết phát thải về 0 vào năm 2050. Bên cạnh đó, dự án có ý nghĩa lớn trong đảm bảo an ninh năng lượng quốc gia khi cung cấp cho lưới điện khoảng 9 tỷ kWh/năm.

PV Power được thành lập từ năm 2007, là đơn vị thành viên của Tập đoàn Dầu khí Việt Nam (Petrovietnam). PV Power hiện sở hữu 8 nhà máy điện trên cả nước với tổng công suất phát 4.205 MW, chiếm khoảng 5,4% tổng công suất phát điện thiết kế của Việt Nam. Đây cũng là đơn vị có công suất tối đa lớn thứ hai trong số các doanh nghiệp niêm yết, chỉ sau EVN Genco 3.

Hiện tại, PV Power đang là chủ đầu tư dự án nhà máy điện Nhơn Trạch 3 và 4 đặt tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai. Dự án này có quy mô công suất 1.500 MW, tổng mức đầu tư 1,4 tỷ USD.

Nhà máy điện vốn đầu tư 14 tỷ USD sắp hoạt động chủ đầu tư làm ăn ra sao
PV Power có doanh thu tháng 01/2024 ước tính đạt hơn 2.015 tỷ đồng, giảm 4% so với cùng kỳ, và hoàn thành 82% kế hoạch tháng.

Về tình hình kinh doanh, PV Power mới đây đã công bố kết quả kinh doanh ước tính trong tháng 1/2024 với doanh thu ước đạt 2.015 tỷ đồng, đạt 82% kế hoạch tháng. Trong đó, nhà máy điện Vũng Áng 1 đóng góp 1.007 tỷ đồng doanh thu, nhà máy điện Cà Mau 1 và 2 đóng góp hơn 843 tỷ đồng.

Trong tháng đầu năm 2024, doanh thu bán điện của PV Power ước đạt 1.971 tỷ đồng, tăng 15% so với cùng kỳ năm ngoái. Sản lượng phát điện ước đạt 1.232 triệu kWh.

Doanh nghiệp này cho biết, tháng 1 là thời điểm mùa khô tại miền Bắc và miền Nam, cuối mùa mưa và bắt đầu chuyển sang mùa khô ở miền Trung. Giá điện thị trường toàn phần bình quân dự kiến khoảng 1.450 đồng/kWh.

PV Power đặt mục tiêu doanh thu là 2.156 tỷ đồng, thấp hơn 23% so với cùng kỳ năm ngoái nhưng tăng hơn 9% so với tháng 1 vừa rồi. Sản lượng điện dự kiến đạt 1.154 triệu kWh.

Nhà máy điện vốn đầu tư 14 tỷ USD sắp hoạt động chủ đầu tư làm ăn ra sao

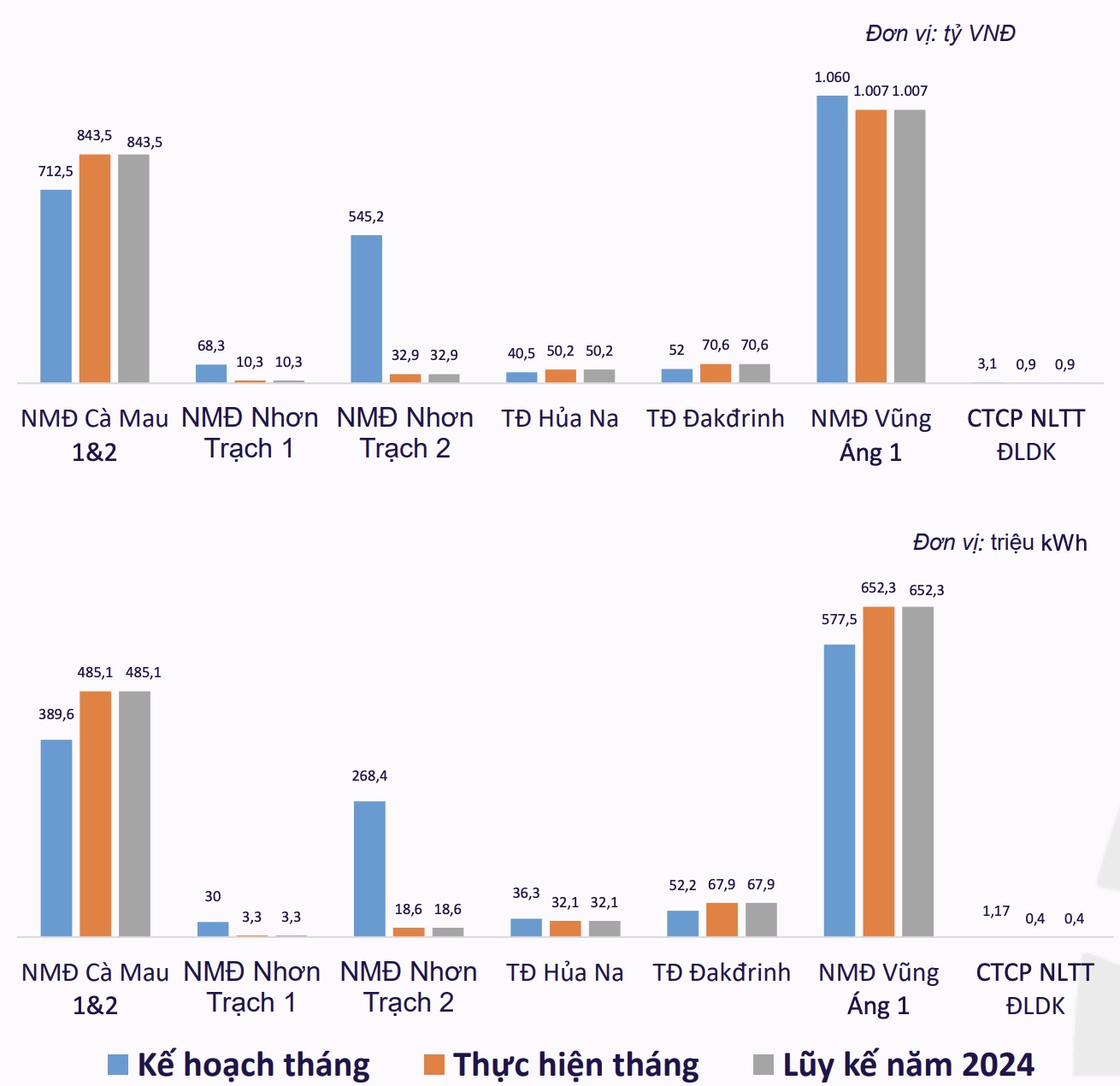

Doanh thu ước tính (trên) và sản lượng điện ước tính (dưới) của các nhà máy điện thuộc PV Power trong tháng 1/2024. (Nguồn: PV Power).

Trước đó, PV Power đã công bố kế hoạch kinh doanh cả năm 2024 với tổng doanh thu 23.960 tỷ đồng, lợi nhuận sau thuế 929 tỷ đồng, đều giảm 22% so với thực hiện năm 2023. Mục tiêu tổng sản lượng điện sản xuất cả năm đạt 16,7 tỷ kWh.

Liên quan đến dự án nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, tính đến thời điểm hiện tại, tiến độ tổng thể EPC dự án ước đạt khoảng 65,6% so với kế hoạch 75,1% (chậm 9,5% so với kế hoạch).

Thời gian tới, PV Power cho biết sẽ tiếp tục thực hiện công tác thu xếp vốn, đàm phán hợp đồng mua bán khí và hợp đồng mua bán điện cho dự án theo đúng tiến độ. Theo kế hoạch, nhà máy Nhơn Trạch 3 phát điện thương mại vào tháng 11/2024 và nhà máy Nhơn Trạch 4 sẽ phát điện vào tháng 5/2025.

Tin khác
Xây lắp 1 Petrolimex (PCC) bị ngân hàng thu giữ tài sản, cổ đông lớn chào bán 3,5 triệu cổ phiếu giá 89.800 đồng
Xây lắp 1 Petrolimex (PCC) bị ngân hàng thu giữ tài sản, cổ đông lớn chào bán 3,5 triệu cổ phiếu giá 89.800 đồng

Giữa thời điểm Agribank thông báo thu giữ Trung tâm Siêu thị Đà Lạt để xử lý nợ, gần 3,5 triệu cổ phiếu PCC được đưa ra chào bán với giá khởi điểm 89.800 đồng/cổ phiếu, cao gấp 2,6 lần thị giá. Thương vụ có quy mô hơn 314 tỷ đồng, trong khi doanh nghiệp đặt mục tiêu lợi nhuận 80 tỷ đồng trong năm 2026.

Novaland (NVL) nói gì về tin đồn phá sản, 'sức khỏe' tài chính hiện ra sao?
Novaland (NVL) nói gì về tin đồn phá sản, 'sức khỏe' tài chính hiện ra sao?

Sau khi xuất hiện thông tin trên mạng xã hội cho rằng Novaland “phá sản”, doanh nghiệp khẳng định đây là nội dung không phản ánh chính xác tình trạng pháp lý và hoạt động thực tế. Tại báo cáo tài chính giữa niên độ 2026, doanh nghiệp đã ghi nhận lãi trở lại với 1.771 tỷ đồng sau 6 tháng, song áp lực tài chính vẫn lớn khi nợ vay tài chính đang ở mức hơn 72.000 tỷ đồng.

Cổ đông lớn bán hơn 8,1 triệu cổ phiếu MCH giữa lúc doanh nghiệp lỗ 35 tỷ đồng, dòng tiền âm 126 tỷ
Cổ đông lớn bán hơn 8,1 triệu cổ phiếu MCH giữa lúc doanh nghiệp lỗ 35 tỷ đồng, dòng tiền âm 126 tỷ

Nửa đầu năm 2026, MHC ghi nhận doanh thu chỉ hơn 71 triệu đồng và lỗ sau thuế 35,4 tỷ đồng sau soát xét, trong khi dòng tiền kinh doanh âm hơn 126 tỷ đồng. Giữa lúc kết quả kinh doanh suy giảm, một cổ đông sở hữu gần 19% vốn đã bán hơn 8,1 triệu cổ phiếu MHC và không còn là cổ đông lớn.

Siam Thailand nợ thuế hơn 552 triệu đồng, quảng bá làm đẹp bằng “tế bào gốc tự thân” chưa được cấp phép
Siam Thailand nợ thuế hơn 552 triệu đồng, quảng bá làm đẹp bằng “tế bào gốc tự thân” chưa được cấp phép

Công ty TNHH Bệnh viện thẩm mỹ Siam Thailand có tên trong danh sách công khai nợ thuế hơn 552 triệu đồng. Website bệnh viện còn quảng bá dịch vụ “tế bào gốc tự thân” với các thông tin về độ an toàn và hiệu quả trẻ hóa, trong khi ngành y tế đã cảnh báo chưa cấp phép phương pháp, sản phẩm làm đẹp từ tế bào gốc người như nội dung quảng cáo.

Chương Dương (CDC) dự chi 294 tỷ đồng mua công ty bất động sản, dòng tiền kinh doanh vẫn âm hơn 325 tỷ
Chương Dương (CDC) dự chi 294 tỷ đồng mua công ty bất động sản, dòng tiền kinh doanh vẫn âm hơn 325 tỷ

Chương Dương Corp (HoSE: CDC) dự kiến chi tối đa 294 tỷ đồng để sở hữu 49% vốn một doanh nghiệp bất động sản. Kế hoạch đầu tư mới được đưa ra trong lúc lợi nhuận bán niên của CDC tăng mạnh, song dòng tiền kinh doanh vẫn âm hơn 325 tỷ đồng và doanh nghiệp đang chuẩn bị thêm các nguồn vốn cho những dự án mới.

TIG muốn thoái toàn bộ 51% vốn tại công ty con, lợi nhuận 6 tháng giảm hơn 93%
TIG muốn thoái toàn bộ 51% vốn tại công ty con, lợi nhuận 6 tháng giảm hơn 93%

Tập đoàn Đầu tư Thăng Long (TIG) dự kiến chuyển nhượng toàn bộ 51% vốn tại Công nghệ và Thương mại Hàng Hiệu Việt với giá 5,1 tỷ đồng. Kế hoạch thoái vốn diễn ra trong lúc kết quả kinh doanh của TIG giảm mạnh, lợi nhuận sau thuế 6 tháng đầu năm 2026 chỉ còn khoảng 2,9 tỷ đồng, giảm 93,2% so với cùng kỳ.

PNJ muốn phát hành 550 triệu cổ phiếu giữa lúc thị giá lao dốc, chính sách thu đổi tiếp tục thay đổi
PNJ muốn phát hành 550 triệu cổ phiếu giữa lúc thị giá lao dốc, chính sách thu đổi tiếp tục thay đổi

CTCP Vàng bạc Đá quý Phú Nhuận muốn chào bán riêng lẻ tối đa 550 triệu cổ phiếu, quy mô lớn hơn số cổ phiếu đang lưu hành, đồng thời hoàn nhập gần 4.600 tỷ đồng Quỹ đầu tư phát triển. Kế hoạch tăng vốn được đưa ra trong lúc cổ phiếu PNJ có phiên thứ ba liên tiếp giảm sàn, còn doanh nghiệp tiếp tục điều chỉnh chính sách thu mua lại sản phẩm.

Điện Mặt trời Trung Nam Thuận Nam lỗ hơn 27 tỷ đồng, gánh hơn 9.700 tỷ đồng nợ phải trả
Điện Mặt trời Trung Nam Thuận Nam lỗ hơn 27 tỷ đồng, gánh hơn 9.700 tỷ đồng nợ phải trả

Nửa đầu năm 2026, Công ty TNHH Điện Mặt trời Trung Nam Thuận Nam (TNSC) báo lỗ sau thuế hơn 27 tỷ đồng, trong khi nợ phải trả tăng lên hơn 9.772 tỷ đồng, gấp hơn 21 lần vốn chủ sở hữu. Doanh nghiệp hiện còn hơn 4.179 tỷ đồng trái phiếu lưu hành và từng chậm thanh toán gần 16 tỷ đồng do tiền điện chậm về.

Tin mới
Đọc nhiều
Xu hướng đọc
